进入主汛期以来,承担旬阳县老城区旬阳大道工程建设任务的县移民局多措并举落实防汛措施,确保工程安全度汛。

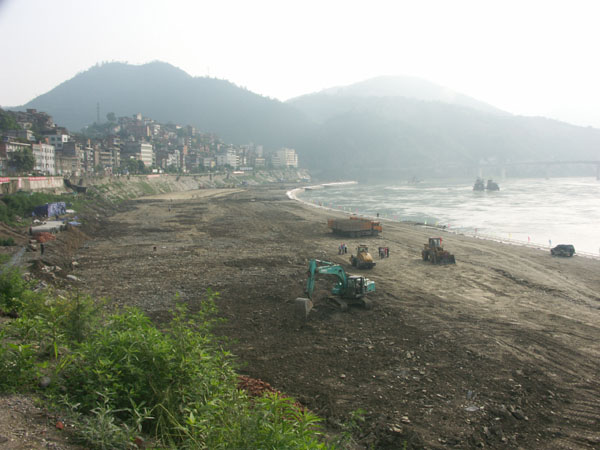

全力拼抢工程建设进度。旬阳大道工程既是蜀河电站库区移民工程和县城区城市建设工程,更是修建于汉江、旬河之畔的水利工程,为确保工程安全度汛,该局全力拼抢工程建设进度,河堤回填碾压平面高程越高,汉江旬河洪水水位对在建河堤的威胁就越小。堤防二期工程开工建设以来,县移民局抽调精兵强将轮流值班昼夜督促施工企业拼抢工程建设进度,制定阶段性节点目标,采取重奖重罚措施,促使施工企业不断完善施工组织方案,上足机械设备和运料车辆及人力。截止到6月上旬,河堤回填区域高程已达218米。

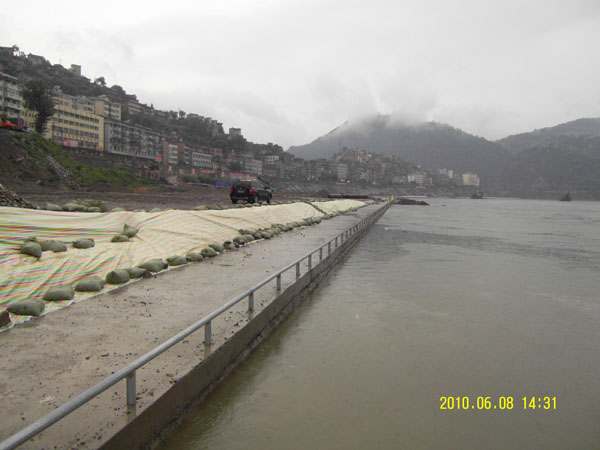

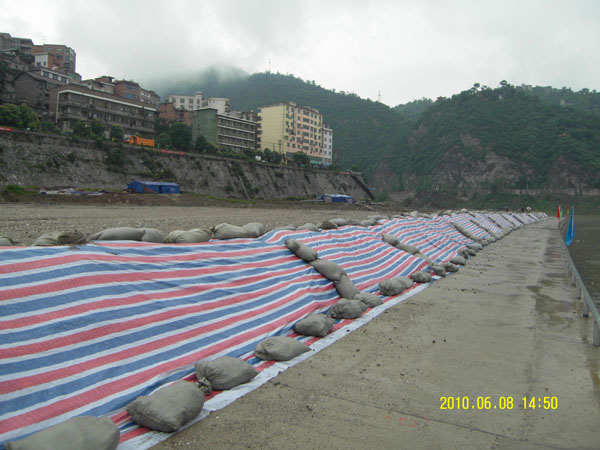

全面落实防汛抢险物资。督促施工企业在堤防一期工程已形成的河堤外侧用沙袋砌筑防洪墙,4个施工标段共堆砌沙袋3000只,覆盖雨棚布1360米,安装探照灯6个,抽调120人组建和成立4支防汛抢险队伍,并在河堤上下游端头落实铅丝笼临时防护措施。
积极开展防汛保安教育。进一步督促各施工单位修订完善防汛预案,加强施工人员和机械设备操作人员及车辆驾驶员安全生产和防汛保安教育,组织施工机械和运料车辆进行防抢撤演习,增加和拓宽运料车辆和碾压设备下河出入通道。县移民局工程现场管理负责人定期召开施工企业和监理单位会议,检查防汛保安措施落实情况,并督促施工企业落实监测人员24小时监测防范。
及时反馈雨情汛情信息。为切实做好预警防范与重点监测,县移民局与气象部门和上游安康水库管理部门积极保持联系,及时掌握汉江旬河汛期洪水流量和安康水库下泄流量及运行情况。并建立旬阳大道工程建设单位、监理单位、施工单位三位一体的汛情雨情信息通报和共享机制,确保未雨绸缪和重点部位重点防护。
据了解,旬阳大道是一项集蜀河电站水库淹没影响县城处理、移民安置、太极城保护与开发和县城水体景观及城市景观建设于一体的系统工程。目前正在建设的太极城旅游开发区堤防工程是旬阳大道项目的基础性工程,该工程主要施工任务是在汉江的左岸原老城河堤外侧,利用河岸边滩地形修堤造地,解决老城防洪、交通及发展问题。工程位于县城老城区,上起上渡口加油站外侧的公路排洪洞,下至老城城关小学西端的原草棉社处。拟建堤防全长2136.5m,其中汉江段1340m,旬河段796.5m。2009年11月2日,旬阳大道堤防一期工程全面开工建设。2010年1月28日堤防一期工程竣工验收后,建设单位县移民局全力推进堤防二期工程于4月30日开工建设。
